2025年5月31日正值端午佳節,金沙江銀江水電站喜訊接“粽”而來,21點06分3號機組首次啟動成功,標志著3號機組參與汛期泄洪目標順利實現,為3號機組并網發電奠定了堅實的基礎。

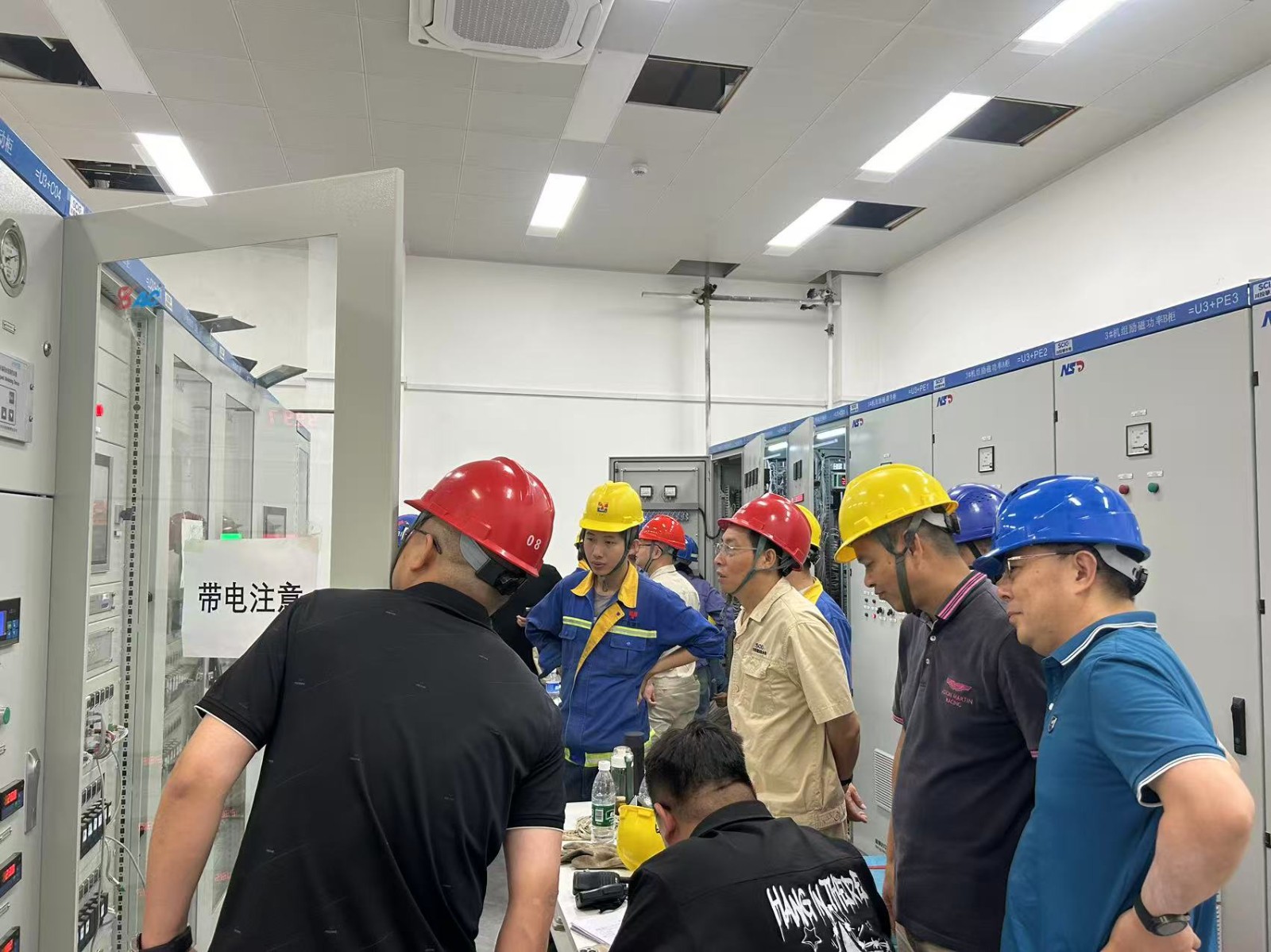

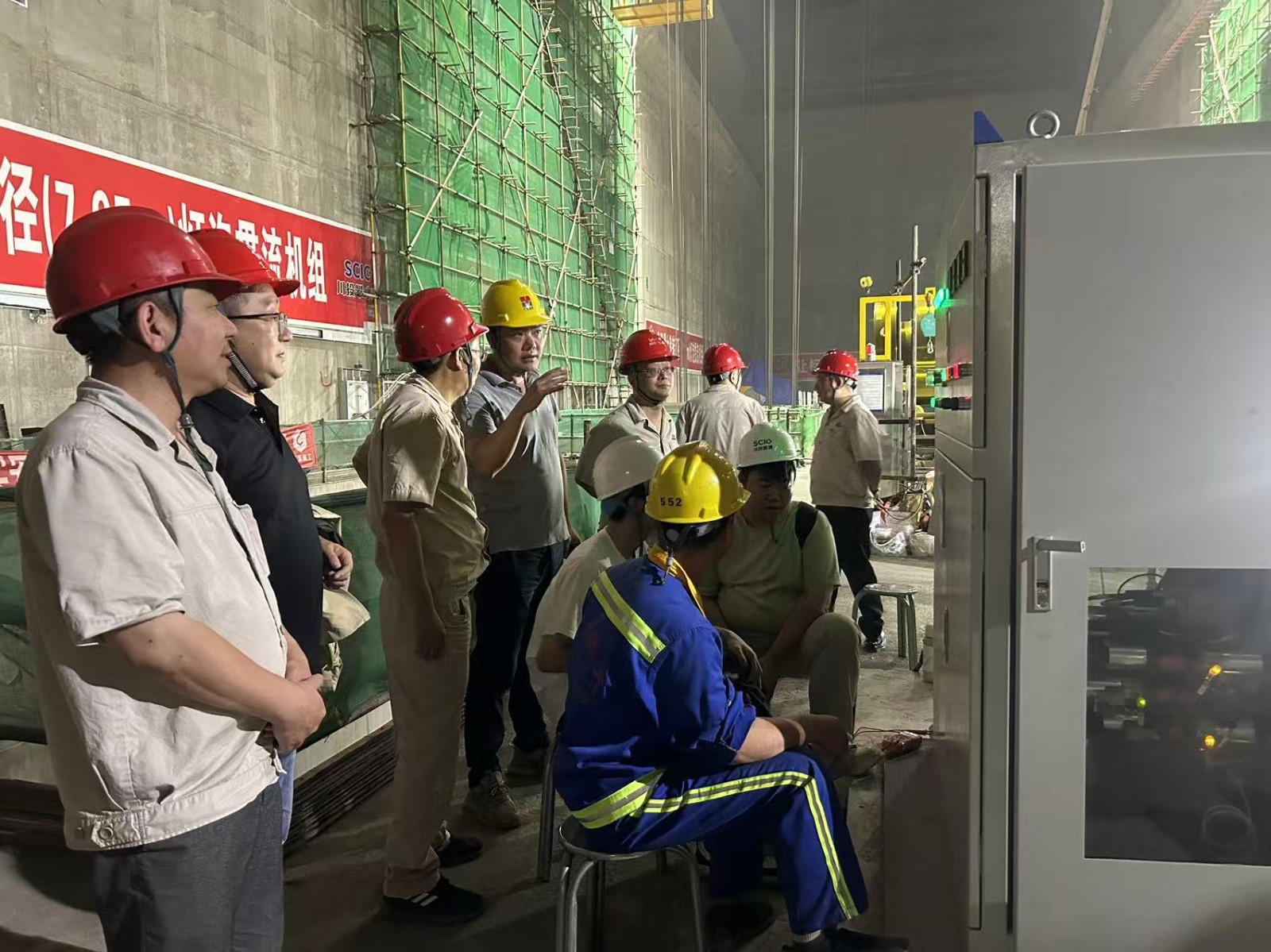

2025年攀枝花汛期比往年來的更早一些,為保障銀江水電站順利度汛和后續機組順利安裝,5月31日3號機組必須完成開機啟動,具備過流條件。為此,進入5月以來,公司帶領各參建單位日夜奮戰在施工現場,實行公司領導承包劃片進行工作督導,施工現場經常深夜還能看見公司領導現場忙碌的身影,經過不懈努力先后完成了3號機組主機、輔機、調速器、機組油、氣和水系統、計算機監控系統、勵磁系統、繼電保護系統等設備的安裝調試工作。5月30日隨著尾水事故閘門充水閥緩慢打開,3號機組流道開始充水,5月31日檢查燈炮體、管形座、流道蓋板、導水機構及各排水閥等各部位正常,3號機組各系統單體、聯調正常,隨著指揮長徐孝剛一聲令下,3號機組手動啟動,并成功升速至100%額定轉速,機組振動、擺度、瓦溫等各項指標優良,機組運行狀態穩定,首次啟動成功。
3號機組的成功啟動并順利過流,為銀江水電站2025年防洪度汛提供了重要保障,3號機組并網發電指日可待。接下來公司將繼續秉持“穩快并重”的建設方針,弘揚工匠精神,打造精品工程,團結帶領各參建單位以飽滿的熱情與不懈的努力,全力確保2025年全部機組投產發電目標的實現。
